晶彩?新型水性地坪(商業地坪)
產品推薦:KP1180、KP5330、KP5700、LP87XX
產品簡介
Product characteristics
系由“青麒麟”高強水性PU底漆,高強水性PU中涂,高耐磨水性PU面漆和透明清漆構成。
全套水性環保材料,具有綠色環保、高耐磨、高耐久、快速固化、簡潔施工、耐黃變、與基層粘結牢固的特點。
產品特性
Product characteristics
耐磨、固化快、施工便捷;
防滑易清潔;
水性環保、無毒、無氣味;
色彩艷麗持久,可設計性強。
適用范圍
Applicable Place
商場超市、購物中心、寫字樓
技術指標
Technical Parameters

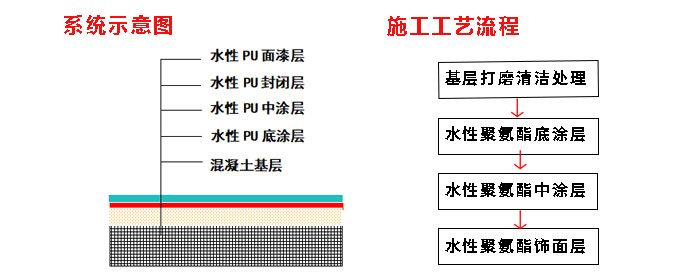

系統性能指標
System performance index
晶彩·水性聚氨酯薄涂系統物理性能
晶彩·水性聚氨酯薄涂系統化學性能
基層處理
Grassroots treatment
(1)原地面必須進行研磨處理,有條件的使用帶吸塵的拋丸機或銑刨機處理,確保表面清潔,無疏松,無油脂或其他污染物;
(2) 對于已發生污染的基面,請選用合適的工業清潔劑或機械方式去除;
(3) 對于基面缺陷,空鼓,孔洞沙眼,在施工前使用環氧砂漿修補;
(4)表面的松散殘留物,灰塵必須使用清潔工具、大功率吸塵器徹底清除;
墻面、柱面請使用需料薄膜或膠帶保護。
當基礎層混凝土有較大的貫穿裂縫時,需要進行修復,主要操作是使用人工切割的方式對裂縫進行拓寬、拓深處理,沿裂縫方向形成一條寬約10mm到15mm、深約15mm到25mm、縫口齊整的V型槽,植筋縫深不低于10mm,兩側的長度不低于60mm,植筋用的鋼筋可選用直徑3.5~5的圓鋼然后使用環氧砂漿修補填縫。
水性PU底涂施工
Waterborne PU primer construction
采用比例配好水性PU高強通用底漆攪拌均勻,無放置時間直接施工使其充分滲入地面,達到表面成膜為準,要求均勻無遺漏;(無需放置可直接施工),視面積大小確定施工人員數,用滾筒或平刀滾涂,倒退施工;
水性PU中涂層施工
Intermediate coating construction
采用比例配好中涂攪拌均勻拌入0.2-0.3倍的石英粉刮涂第一遍;無放置時間要求直接施工用批刀倒退施工,視面積大小確定施工人員數,12小時后施工下一道工序;
膩?zhàn)幼饔茫盒扪a(bǔ)基面存在的細小孔隙,使整個基面變得平實;
色漆封閉層:采用比配均勻混合好水性聚氨酯色漆液料加入20%石英粉,該層仍采用批刮方式,材料顏色與面涂料顏色一致,方可保證自流平面層無漏底、發花。該層為面涂施工的準備層,該層施工完畢后,要對施工地塊進行全封閉處理,防止外物進入,包括匯成和蚊子蒼蠅等昆蟲;
水性PU高端飾面層施工
High end finishing layer construction
采用比配均勻混合好水性PU高端飾面漆液料,無放置時間;按照“縱向滾,橫向收”的原則必須連續施工,期間不得停歇,要求均勻無漏涂。
面積大時,應組織多人按順序施工。前后左右交接頭間隔時間不得超過10分鐘。施工過程中,避免高溫和氣流,開放時間4小時,24小時后可行走。
(面漆施工完畢檢驗標準:均勻成膜,無起泡,顏色均勻,具有良好的耐劃傷性能;)
養護及施工注意事項
Precautions for curing and construction
(1) 養護期2-7天(養護期間不要自行使用)。
(2)每道工序施工前要嚴格監測施工溫度、濕度在允許范圍內方可施工。
(3)每道工序完全固化后才能進行下一道工序的施工。
(4)每道工序施工完成后要注意防護,防止漆面沾染沙子、灰塵、水等雜物。
(5) 面層施工完畢后,等地坪完全固化之后才能正常使用。地坪使用過程中要防止金屬等尖銳物體劃傷地板。
